鲁网8月8日讯 盛夏如火,项目建设不松劲能源热力人正以不服“暑”的姿态奋战在小区、换热站及施工现场,积极投身于项目建设、设备巡查、技术改造与维修等各项工作中济南能源集团所属济南热力集团以“项目深化年”为总牵引,“项”新而行,以质取胜,为市民带去优质稳定供暖体验的同时,向能源绿色化、清洁化利用迈出重要一步。

  对于济南热力集团和光公司生产技术处主任任传龙来说,根据集团统一部署安排,依托和光公司智慧化融合,他所在的生产技术处以“项目深化年”和“冬病夏治”为重点,力争在8月31日之前完成辖区内大温差改造、户表集抄等项目建设,让热用户“无感知”享受更加优质的供热服务。

  为了克服施工中随时遇到的困难,推动项目建设提速增效,和光公司党支部践行“支部建在项目上,党旗飘在工地上”实践活动,在项目一线成立了以支部党员为核心的“技术攻关突击队”,任传龙作为队长,紧紧围绕打通“阻力点”带领攻坚队开展工作。

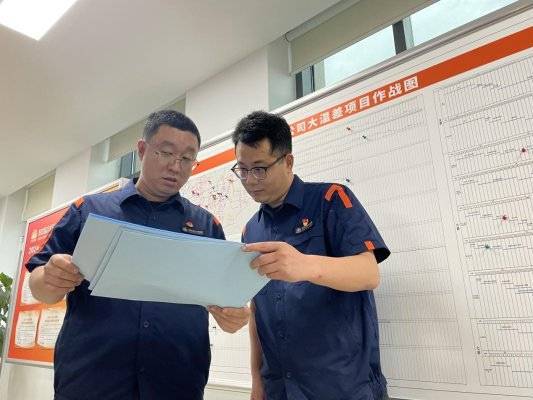

同时,为第一批28个大温差项目全部制定了施工进度“横道图”,精准到每个时间节点,制定、优化、细化施工组织计划,加强关键线路人力、机械、物料等方面调度

  大机组施工中,把重达20吨的大温差机组装进换热站,是项目推进最难的环节6月2日,第一台大温差机组抵达徐家小区换热站,任传龙和同事们当天凌晨就赶去卸货,“由于徐家小区换热站紧邻马路,正好有两层台阶,让20吨的‘庞然大物’顺利爬楼梯可不是件简单的事。

”在保障安全的前提下,搭平台、造坡道、拆除换热站门窗……仅“进站”这一个环节,用整整一天才顺利解决    “事事提前想、提前干”是任传龙最常说的话,也成为和光公司项目调度会上最常出现的工作要求在吸取了徐家小区第一台机组入场时遇到的困难后,和光公司及时调整策略,并要求7—10天提前进行站内机组养护,提前扫除机组入场通道阻碍点,提前2天破门、破窗等准备开工,正是有了各工序提前,才得以环环相扣有序推进。

截至目前,和光公司已完成了11个大温差改造项目,比预计工期提前完成了3个,其他项目在以“满格”状态拉满施工“进度条”,争分夺秒赶工期

  济南热力集团大温差机组改造工程正在加速推进,将于今冬采暖季投入运行,助力能源供热服务持续提质增效,不断增强人民群众获得感、幸福感、安全感据了解,采用大温差机组供热后,供回水温差将从50℃提升至80℃。

在原有管网不变的情况下,设计供热能力最高可以提升50%,也就意味着可以增加供热面积50%,更好地为今冬采暖季保驾护航(本网记者)返回搜狐,查看更多责任编辑:
